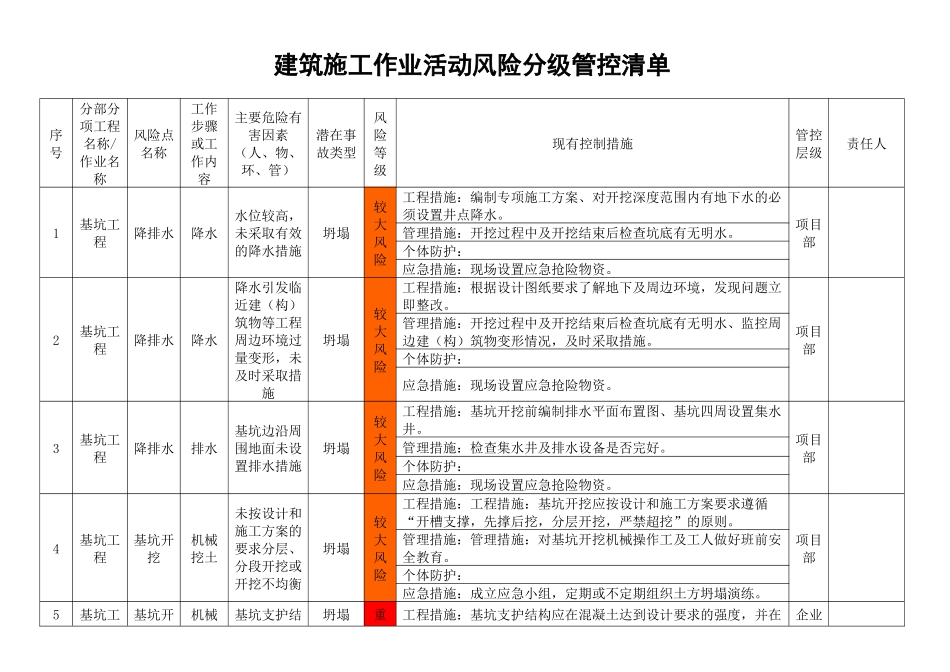

建筑施工作业活动风险分级管控清单1、基坑工程2、砌筑工程3、模板工程4、脚手架工程5、塔式起重机安拆及起重设备吊装6、钢筋工程7、装饰装修8、电气工程9、给水排水及供暖10、通风与空调11、混凝土工程12、动火作业13、施工升降机安拆及使用作业14、高处作业吊篮15、汽车式起重机作业建筑施工作业活动风险分级管控清单序号分部分项工程名称/作业名称风险点名称工作步骤或工作内容主要危险有害因素(人、物、环、管)潜在事故类型风险等级现有控制措施管控层级责任人1基坑工程降排水降水水位较高,未采取有效的降水措施坍塌较大风险工程措施:编制专项施工方案、对开挖深度范围内有地下水的必须设置井点降水。项目部管理措施:开挖过程中及开挖结束后检查坑底有无明水。个体防护:应急措施:现场设置应急抢险物资。2基坑工程降排水降水降水引发临近建(构)筑物等工程周边环境过量变形,未及时采取措施坍塌较大风险工程措施:根据设计图纸要求了解地下及周边环境,发现问题立即整改。项目部管理措施:开挖过程中及开挖结束后检查坑底有无明水、监控周边建(构)筑物变形情况,及时采取措施。个体防护:应急措施:现场设置应急抢险物资。3基坑工程降排水排水基坑边沿周围地面未设置排水措施坍塌较大风险工程措施:基坑开挖前编制排水平面布置图、基坑四周设置集水井。项目部管理措施:检查集水井及排水设备是否完好。个体防护:应急措施:现场设置应急抢险物资。4基坑工程基坑开挖机械挖土未按设计和施工方案的要求分层、分段开挖或开挖不均衡坍塌较大风险工程措施:工程措施:基坑开挖应按设计和施工方案要求遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则。项目部管理措施:管理措施:对基坑开挖机械操作工及工人做好班前安全教育。个体防护:应急措施:成立应急小组,定期或不定期组织土方坍塌演练。5基坑工基坑开机械基坑支护结坍塌重工程措施:基坑支护结构应在混凝土达到设计要求的强度,并在企业程挖挖土构混凝土强度未达到设计要求,提前开挖和超挖大风险锚杆(索)、钢支撑按设计要求施加预应力后,方可开挖下层土方。管理措施:开挖前组织作业人员进行安全技术交底。个体防护:应急措施:6基坑工程基坑开挖机械挖土基坑开挖下层土前,未对围护结构进行检测或检测不合格坍塌较大风险工程措施:开挖下层土前,应请专业公司对现场围护结构进行检测,合格后方可开挖下层土方。项目部管理措施:安排专人对现场围护结构进行巡查。个体防护:应急措施:7基坑工程基坑开挖机械挖土开挖过程中未采取设备、重物支撑、腰梁、锚杆等防碰撞措施坍塌较大风险工程措施:开挖过程中,专业人员应旁站指挥,确保开挖时不碰撞到支护结构和工程桩。项目部管理措施:安全专职人员应全程监督,确保不发生碰撞事故。个体防护:应急措施:8基坑工程基坑开挖机械挖土基坑内施工机械未保证安全有效距离机械伤害一般风险工程措施:多台土方施工大型机械应保持大于 10m 的安全距离。施工班组管理措施:设置专人进行现场监督巡查。个体防护:应急措施:9基坑工程基坑开挖人工修整人工在基坑内修整时,未采取垂直防护措施物体打击一般风险工程措施:垂直作业时,下层作业位置应在上层坠落半径之外,否则应设置安全防护层。施工班组管理措施:个体防护:应急措施:10基坑工程基坑开挖人工修整基坑内开挖深度超过2m 时未设置供施工人员上下的专用梯道高处坠落一般风险工程措施:基坑内设置标准定型化专用通道。施工班组管理措施:个体防护:应急措施:11基坑工基坑支预应预应力锚杆机械伤一工程措施:张拉作业前应检查高压油泵与千斤顶之间的连接件,施工程护力锚杆作业前未在张拉端设置有效的防护措施害般风险确保完好;张拉设备应可靠,作业前必须采取安全防护措施。班组管理措施:个体防护:对作业人员配备劳动保护用品。应急措施:12基坑工程基坑支护预应力锚杆张拉过程中,孔口前方站人且下方人员进行其他操作机械伤害较大风险工程措施:张拉过程中孔口前方禁止站人;禁止在其下方进行其他操作。项目部管理措施:设置专人进行现场监督检查。个体防护:应急措施:13基坑工程基坑支护土层锚杆...
